När materialbristen blir en tidstjuv på bygget
Bilden är alltför bekant på många byggarbetsplatser. Ett gäng erfarna yrkesarbetare står redo med verktygen i händerna, kranen är ledig och tidplanen är precis där den ska vara. Men leveransen som allt hänger på har fastnat i trafiken, hamnat på fel lossningszon eller anlänt i fel ordning. Minuterna blir till timmar av väntan, och den dyra produktionstiden rinner bort medan frustrationen växer. Det som skulle varit en produktiv dag förvandlas till ett improviserat pussel där ingen riktigt vet vad som händer härnäst.
Kärnan i problemet är ofta skillnaden mellan att passivt ta emot leveranser och att aktivt styra materialflödet. När bygget bara reagerar på det gods som råkar dyka upp vid grinden överlämnas kontrollen till slumpen och till varje enskild leverantörs egen planering. Genom att i stället bygga upp ett medvetet system, gärna med hjälp av ett digitalt logistiksystem, går det å vända på hela logiken. Då bestämmer platsledningen själv när, var och hur materialet ska anlända, och yrkesarbetarna kan fokusera på det de faktiskt är där för att göra.
Det handlar om att skapa förutsägbarhet, minska stressen och skydda projektets marginaler. För platschefer, projektledare och arbetsledare finns det goda nyheter i detta. Materialflödet är inte en naturkraft som måste uthärdas, utan en process som går att styra med rätt kunskap och rätt verktyg. I den här guiden får du konkreta steg för hur du tar makten över logistiken och gör bygget till en lugnare, säkrare och mer lönsam arbetsplats.
Kaoset vid grinden stjäl både tid och pengar
Oplanerade materialleveranser skapar flaskhalsar snabbare än många tror. Ett tydligt exempel kommer från bygget av ett nytt IKEA-varuhus i Malmö, där det kort efter etableringen bildades långa köer av lastbilar som varken kunde köra in eller ut från området. Situationen blev så pressad att det krävdes ett skyndsamt framtaget logistiksystem för att över huvud taget få flödet att fungera. När en enda oplanerad transport kan blockera ett helt arbetsområde blir det uppenbart hur skör en byggarbetsplats är utan aktiv styrning.
Forskningen bekräftar bilden. Vid Linköpings universitet har Micael Thunberg studerat materialflöden i byggbranschen och identifierat allvarliga ineffektiviteter. I forskning om samordning på bygget beskrivs ett projekt där endast 38 procent av materialet anlände korrekt, alltså rätt sak, i rätt mängd, på rätt plats och i rätt tid. Resten skapade väntan, omtag och irritation. Bristande intern kommunikation, dålig samordning mellan underentreprenörer och sällan kompatibla IT-system pekas ut som återkommande orsaker till att flödet stockar sig.
Det finns tydliga varningstecken på att bygget saknar en fungerande materialstyrning. Håll utkik efter dessa symtom:
- Överfulla lagringsytor där material staplas utan system
- Onödiga och upprepade lyft eftersom gods placerats fel från början
- Lastbilsköer och trängsel vid infarten
- Yrkesarbetare som ofta väntar på material som inte kommit fram
- Väderkänsligt material som ligger oskyddat och riskerar att förstöras
Bristen på kontroll handlar inte bara om ekonomi och tidplan. Enligt studier sker nära hälften av alla olyckor på bygget just i samband med materialhantering. När stress, tunga lyft och trängsel kombineras med improvisation ökar risken för skador markant. En rörig arbetsplats är helt enkelt en farligare arbetsplats.
Rätt digitalt stöd gör skillnad i vardagen
En seglivad myt är att digitala verktyg bara innebär mer administration för den redan hårt belastade platsledningen. I själva verket är det ofta tvärtom. Att implementera ett väl anpassat logistiksystem handlar inte om att skapa mer pappersarbete, utan om att frigöra tid för arbetsledningen och säkerställa att exakt rätt material anländer när kranen är ledig. Systemet tar hand om det administrativa så att människorna kan ägna sig åt produktionen.
Frågan är när enkla rutiner slutar räcka till. På ett litet projekt kan telefonsamtal och en whiteboard fungera alldeles utmärkt. Men när antalet leveranser, aktörer och lossningszoner växer blir den manuella hanteringen snabbt ohållbar. Då krävs ett dedikerat system för att hålla reda på ankommande gods och fördela tider. Ett bra gränssnitt låter dessutom underentreprenörerna själva logga in och boka sina lossningstider, ange mängder och specificera särskilda behov vid lossning. På så vis flyttas ansvaret dit det hör hemma, till den som faktiskt beställt materialet.
Skillnaden mellan ad-hoc-leveranser och ett strukturerat flöde blir tydlig när man ställer dem sida vid sida:
| Aspekt | Ad-hoc-leveranser | Systemstött flöde |
|---|---|---|
| Ankomsttid | Oförutsägbar | Bokad i förväg |
| Ansvar | Otydligt | Placerat hos beställaren |
| Lossningszon | Först till kvarn | Planerad och tilldelad |
| Kösituation | Risk för blockering | Jämnt fördelat |
| Arbetsmiljö | Stressad och rörig | Lugn och säker |

I Malmöfallet blev lösningen ett webbsystem där leverantörer loggade in och registrerade vad som var på väg. En leveransplanerare tog emot förfrågningarna och samlade allt i ett visuellt schema. Leverantörerna fick snabbt en bekräftelse på exakt dag och tid samt en försäkran om att allt som behövdes för lossningen skulle finnas på plats. Det handlar om att byta ut osäkerhet mot tydliga besked, och det är en investering som betalar sig i sparad tid.
Se arbetsplatsen som en tillfällig fabrik

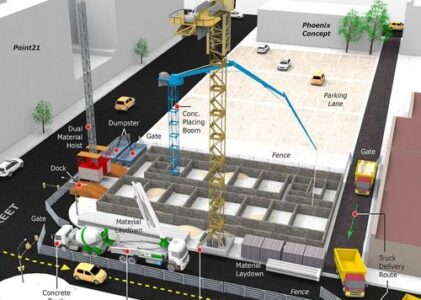

Ett kraftfullt sätt att professionalisera bygglogistiken är att se hela arbetsplatsen som en temporär fabrik. Tanken, som bland annat lyfts i konceptet Den temporära fabriken, går ut på att behandla alla provisorier som strukturerade, planerade tjänster i stället för lösa improvisationer. En riktig fabrik lämnar ingenting åt slumpen när det gäller flöden, och samma tänk kan lyfta kvaliteten och säkerheten på bygget rejält.
I praktiken innebär det att strukturera upp provisorierna tidigt i projektet. Tillfälliga vägar, elförsörjning, belysning och lagringsytor bör planeras innan produktionen drar igång på allvar, inte lappas ihop i efterhand. När de rätta resurserna finns på rätt plats i rätt tid pekar erfarenheterna på att antalet transporter kan minska kraftigt, i vissa fall med upp till 80 procent. Färre transporter betyder både lägre kostnad och mindre miljöpåverkan.
Fabrikstanken underlättar dessutom hanteringen av cirkulära och sekundära material, som blir allt vanligare. Produkter som slaggrus, betongkross och asfaltgranulat kräver egna lagrings- och sorteringsytor för att kunna återanvändas på ett vettigt sätt. Med tydlig ordning och reda minskar svinnet, väderkänsligt byggmaterial skyddas och de värdefulla resurserna hålls i skick. Det handlar om att builda in respekten för materialet i själva arbetsplatsens struktur.
Fem steg till ett fungerande materialflöde
Tekniken ensam löser ingenting. Ett digitalt system måste kombineras med goda rutiner och tydliga spelregler som alla aktörer på bygget känner till och följer. Det är samspelet mellan verktyg och arbetssätt som skapar det förutsägbara flödet. Utan gemensamma regler blir även det bästa systemet bara ännu en flik som ingen öppnar.
En konkret väg framåt kan sammanfattas i fem steg:
- Utse en logistikansvarig. Forskningen är tydlig med att någon aktör måste bära ansvaret, och helst bör det vara huvudentreprenören som håller i taktpinnen.
- Inför strikta leveransfönster. Bestäm i förväg vilka tider som gäller för lossning så att köer och krockar undviks.
- Kommunicera reglerna redan i upphandlingen. Skriv in logistikkraven i avtalen med underentreprenörer så att förväntningarna är kristallklara från start.
- Använd ett gemensamt bokningssystem. Låt leverantörer och underentreprenörer själva boka sina tider och ange särskilda behov.
- Håll dagliga avstämningar. Korta möten fångar upp avvikelser innan de växer till kostsamma problem.
Att kommunicera logistikreglerna redan i upphandlingen är avgörande. När en underentreprenör vet från början att material ska bokas i systemet och lossas inom ett visst tidsfönster, blir efterlevnaden en självkar del av uppdraget i stället för en efterhandskonstruktion. Tidig samverkan lönar sig, eftersom även arkitektoniska val och ramavtal påverkar hur materialflödet ser ut längre fram.
De dagliga avstämningarna är det kanske viktigaste verktyget för det löpande arbetet. Genom att varje morgon gå igenom vad som förväntas anlända, vilka lyft som ska göras och var eventuella flaskhalsar riskerar att uppstå, kan platsledningen agera proaktivt. En liten justering i tid kostar nästan ingenting, medan en missad leverans mitt i ett kritiskt moment kan stjäla en hel arbetsdag. Det handlar om att fånga avvikelserna medan de fortfarande är små.
Ta kontroll över nästa stora leverans
En proaktiv hållning till leveranser förvandlar arbetsplatsen i grunden. När materialet anländer planerat och i rätt ordning sjunker stressnivån, olycksrisken minskar och produktionen flyter på utan de kostsamma avbrotten. Resultatet är en lugnare, säkrare och mer lönsam byggarbetsplats där yrkesarbetarnas kompetens används till det den ska, i stället för att gå förlorad i väntan vid grinden.
Det handlar om att flytta fokus från att släcka bränder till att styra processen. Ta dig därför tid att ärligt utvärdera logistiken i ditt nuvarande eller kommande projekt. Vem bär ansvaret, hur bokas leveranserna och vad står det egentligen i avtalen med underentreprenörerna? Våga ställa högre krav på samordningen, för det är just där de största vinsterna finns att hämta. Nästa stora leverans behöver inte bli en flaskhals, den kan bli beviset på att bygget faktiskt fungerar som den temporära fabrik det borde vara.
